Олег Боровский проконтролировал ход работ на городских объектах
18.08.2020
Личный контроль и участие – под таким девизом работает мэр Саянска Олег Боровский. Несмотря на свой отпуск, Олег Валерьевич 18 августа лично проконтролировал ход работ на городских объектах. Во всех инспекционных проверках мэра принимают участие кураторы объектов – специалисты Службы подготовки и обеспечения градостроительной деятельности, которые ведут постоянный строительный контроль и докладывают о текущей ситуации на объектах.

Продолжается строительство школы на 550 мест в микрорайоне Ленинградском.
В настоящее время выполняется армирование второго этажа второго блока, выкладываются перегородки второго этажа в первом блоке, к строительству четвертого блока строители еще не приступали. Как сказал коммерческий директор фирмы-подрядчика – иркутской компании СПМК-7, депутат Законодательного собрания Антон Красноштанов, эта часть здания будет возведена в короткие сроки, поскольку по сравнению с другими блоками, занимает небольшую площадь.
На пятом блоке выполнено бетонирование цокольного этажа, большой чаши бассейна, сделаны перекрытия первого этажа, утеплены стены, выложены и оштукатурены перегородки в подвале, сооружен металлический каркас кровли, газобетонными блоками выложены стены первых двух этажей и частично третьего.
Бетонирование перекрытия цокольного этажа завершено на шестом блоке, выполнена кладка и оштукатуривание перегородок и стен подвала.
Монтаж трубопровода в подвале выполнен на уровне 80 %, выполнены регистры отопления, их монтаж осуществлен на 50%. Смонтирован трубопровод канализации в объеме 60%, холодное и горячее водоснабжение в подвале сделано на 50%, проложены наружные сети водоснабжения и канализации, установлены колодцы. Подведена теплосеть.
Как сообщил Антон Красноштанов, в начале сентября на объект прибудет десант зарубежных строителей, которые не могли приехать в Россию из-за пандемии, сюда же будут переброшены рабочие с завершенных объектов строительства компании СПМК-7. Подрядчик намерен к декабрю закрыть контур здания, подключить отопление и приступить к внутренней отделке помещений.
Наблюдается оживление на строительной площадке резиденции Деда Мороза. Саянская строительная организация «Каскад» выполнила земляные работы под фундамент левого и частично правого блоков. Проводятся подготовительные работы под установку опалубки.
− Та часть резиденции, которую привыкли видеть саянцы – центральная, − поясняет заместитель руководителя Службы подготовки и обеспечения градостроительной деятельности, начальник отдела организации и проектирования строительства Владимир Дьяконов, − к ней будут пристроены еще два крыла, которые будут соединяться между собой единым переходом.
Крытый хоккейный корт, которого так ждала саянская детвора, к наступлению холодов будет построен. Сейчас на месте будущего корта выровнена площадка, выполнены основные фундаменты и одна из сторон ленточного, установлена арматура, на одной торцевой части корта уже выполнена опалубка, в четверг ее будут заливать бетоном. На следующей неделе планируется бетонировать заднюю стенку корта. Ведется подготовка к бетонированию самой площадки корта. Устанавливаются закладные детали для стоек каркаса.
В конце августа планируется поставка металлоконструкций и их последующий монтаж. Установленный каркас будет укрыт тентом. Это защитит любителей погонять шайбу и покататься на коньках от ветра и снега.

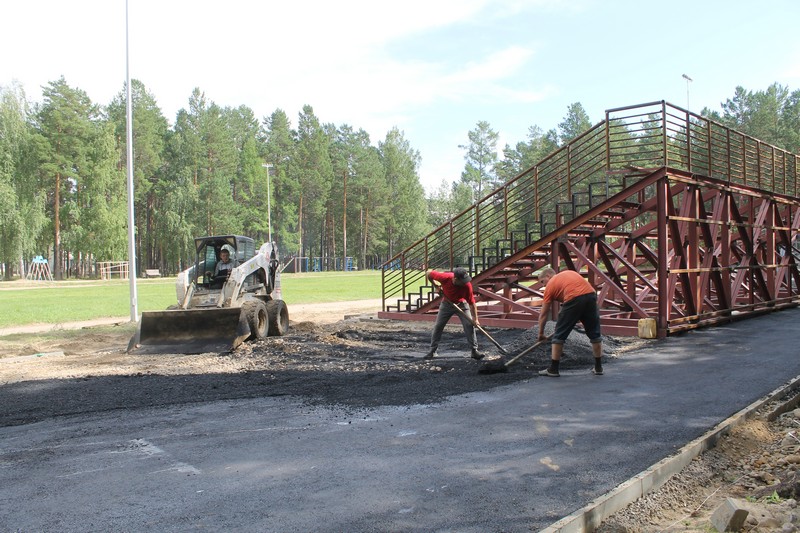

Во дворе дома №3 микрорайона Юбилейного идет благоустройство в рамках проекта создания комфортной городской среды. Заканчивается установка бортового камня, продолжается устройство пешеходных дорожек.
Детский сад №1 «Журавленок» мэр осматривал вместе с представителем компании-подрядчика - директором по строительству компании «ПрофСтрой» Александром Баженовым, который отметил, что компания планирует сдать готовый объект к началу сентября.
Завершена внутренняя отделка помещений детского сада. Стены выкрашены в теплые «уютные» цвета.
- Нужно, чтобы они выглядели радостно, привлекательно и нескучно для детей, - подчеркнул мэр и поручил привлечь к оформлению художников – преподавателей Детской школы искусств.
Как информировала заведующий детским садом Ольга Знаменская, во внутренних помещениях здания проведена генеральная уборка: отмыты окна, откосы, двери, радиаторы отопления, вентиляционное оборудование, санфаянс. Завершаются строительные работы на центральном входе, крыльцо облицовано плиткой. Продолжается обустройство пандуса. Установлено ограждение территории, ворота и калитки. На ограждении детского сада будут установлены ворота с распашным механизмом – они будут открываться автоматически. Калитки оборудуют домофонами. Предстоит установка новых теневых навесов. На территории учреждения установлены красивые и удобные малые формы (МАФы). Олег Валерьевич поручил завезти новый грунт для укладки на газоны вокруг здания.

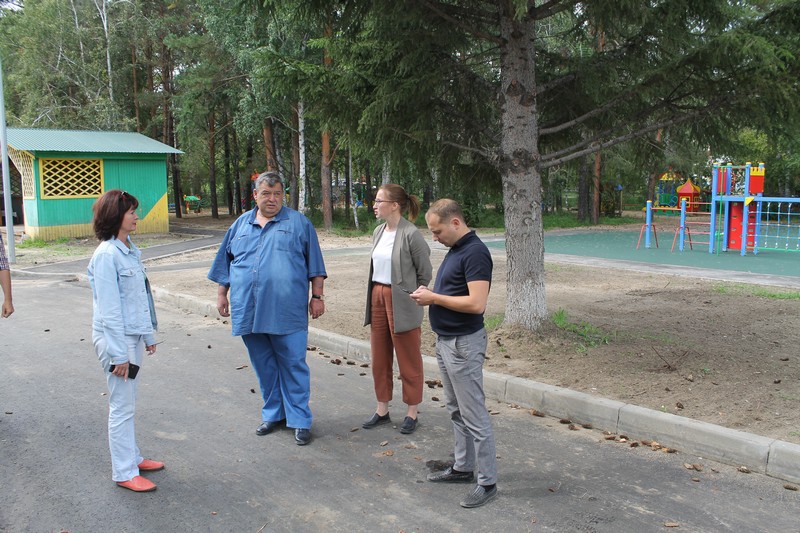

Мэр также побывал в бассейне «Дельфин», где ведется капитальный ремонт, и посмотрел, как идут работы по благоустройству парка «Таежные бульвары» в микрорайоне Юбилейном.

Оценка содержания

средняявсего
Оцените новость
Комментарии
Алексейгость
18.08.2020
Согласны? Да0Нет0
А что с тепличным комплексом? Буксует...
Ответить  Развернуть
Резеденция Деда Морозагость
19.08.2020
Согласны? Да0Нет0
Можно картинку будущей резиденции здесь разместить. Очень любопытно окончательный вариант этого долгостроя.
 Пожалуйста, поделитесь своим мнением




Добавить смайл
Добавить смайл
